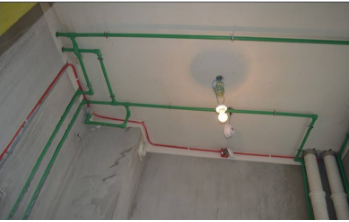

1.水电改造 水电路改造之前,主体结构拆改应该基本完成了。在水电改造和主体拆改这两个环节之间,还应该进行橱柜的第一次测量。 其实所谓的橱柜第一次测量并没有什么实际内容 ,因为墙面和地面都没有处理,橱柜设计师不可能给出具体的设计尺寸,而只是就开发商预留的上水口 油烟机插座
1.水电改造
水电路改造之前,主体结构拆改应该基本完成了。在水电改造和主体拆改这两个环节之间,还应该进行橱柜的第一次测量。
其实所谓的橱柜第一次测量并没有什么实际内容 ,因为墙面和地面都没有处理,橱柜设计师不可能给出具体的设计尺寸,而只是就开发商预留的上水口
油烟机插座的位置,提出一些相关建议。主要包括:
1、看看油烟机插座的位置是否影响以后油烟机的安装;
2、看看水表的位置是否合适;
3、看看上水口的位置是否便于以后安装水槽。
水路改造完成之后,最好紧接着把卫生间的防水做了。厨房一般不需要做防水。
有些业主一直认为装修开始之前,一-些主料应该事先进场。我要说的是,除非是主体拆改需要用的主料,否则,诸如瓷砖、大芯板等主料的进场时间应该在水电改造之后。因为电路改造如果涉及地面开槽的话,瓷砖、大芯板码放的位置不当的话,工人搬来搬十很是麻烦。
2.木工
木工、瓦工、油工是施工环节的"三兄弟”,基本出场顺序是:木一-瓦一一 油。
基本出场原则是一谁脏谁先 上。
"谁脏谁先上”也是决定家装顺序的一个基本原则之一,我后面还会提到。其实像包立管、做装饰吊顶、贴石膏线之类的木工活从某种意义,上说也可以作为主体拆改的一个细环节考虑,本身和水电路改造并不冲突,有时候还需要一些配合,诸如我之前提到的一一”家里准备 做假墙的话,要考虑假墙上是否有水电线路,如果有的话,应该让水电改造的工人预埋管。”
3.贴砖
如果工人忙得开的话,工长一般会在“木工老大”还没有结束的时候就让”瓦工老二”进场贴砖,这很正常,因为两者本身没什么冲突。在“瓦工老二
作业的过程,还涉及以下三个环节的安装:
1、过门石、大理石窗台的安装。
过门石的安装可以和铺地砖一起完成 ,也可以在铺地砖之后,大理石窗台的安装一般在窗套做好之 后
安装大理石的工人会准备玻璃胶,顺手就把大理石和窗套用玻璃胶封住了。
2、地漏的安装。
地漏是家装五金件中第一一个出场的 ,因为它要和地砖共同配合安装。所以,同学们在开始逛建材的时候,应该赶早儿买地漏。
“瓦工老二”离场,这时候可以约橱柜第二二次测量了,准确地说,在厨房墙地砖贴完之后,就可以约橱柜第二二次测量。
4.刷墙面漆
”油工老三”进场,主要完成墙面基层处理、刷面漆、给“木工老大”打的家具上漆等工作。
准备贴壁纸的同学,只需要让“油工老三”在计划贴壁纸的墙面做基层处理就可以。
至于是否要留最后 遍面漆,个人感觉这个问题没必要太较真儿,从我们装修过的经验来看,留一遍面漆的意义不是很大,因为后面的操作没有比刷漆再脏的了。
当"老大”、 “老二”、”老三”相继离场之后,很多业主会认为自己的装修快结束了,实按环节来数的话,三分之一还不到。
大家之所以有这种感觉是因为,人们普遍理解的装修只是装修的”施工环节”, 其实装修的"安装环节”也是装修的重头所在。
如果说“设计环节”是把我们未来家的样子”构想’ 一下的话,那么”施工环节”就是把我们的家”包装”一下,真正说“置备”家当几乎都在"安装环节”。
5..热水器安装
墙面、地面装修完毕后可通知热水器送货、安装。热水器安装一般在吊顶之 前,燃气热水器成为现在的趋势,一般安装在厨房或者封闭式阳台,如果是电热水器,则安装在卫生间。
6.厨卫吊顶
热水器安装完了,下一步就是吊顶。厨卫吊顶作为安装环节打头阵的, 还是在延续对家的”包装”。在厨卫吊顶的同时,厨卫的防潮吸顶灯、排风扇(浴霸)应该已经买好了。一般都是厨卫吸顶灯、排风扇(浴霸)同时装好。
7.橱柜安装
吊顶结束后,可以约橱柜上i ]安装了。
同时安装的还有水槽(可以不包括上下水件)和煤气灶,橱柜安装之前最好协调物业把煤气通了,因为煤气灶装好之后需要试气。
8..烟机灶安装
烟机灶安装最好能和橱柜安装安排到同一天,方便.六师傅协调。
9.木门安装
在橱柜安装的第二天,早在一一个多月前木i ]测量完成后,现在可以约安装了。装门的同时要安装的合页、门锁、地吸。 实木门门的制作周期一般为一 一个月
所以,为了让工期衔接紧密,要在主体拆改完成之后尽早让木门厂家上门就门]洞尺寸进行测量。关于门洞的处理,大家需要注意- -点 ,如果家里门洞的高度不一致,需要工人处理成等高-好看。
10..地板安装
在木门安装的第二天就可以安装地板了,地板安装需要注意以下几个问题:
1、地板安装之前,最好让厂家上门勘测一下地面是否需要找平或局部找平,有的装修公司或整修队会建议同学地面找平或局部找平,以地板厂家的实际勘测为准;
2、地板安装之前,家里的铺装地板的地面要清扫干净,要保证地面的干燥,所以清扫过程不要用水。
11.铺贴壁纸
在地板安装的第二天,家里收拾干净了,就可以约壁纸铺贴了。顺利的话,同样是一天的时间。
有条件的话,铺贴壁纸的当天,地板应该做一下保护;没条件也没关系,把清理地板上遗留的壁纸胶交给拓荒保洁也没问题。铺贴壁纸之前,墙面上要尽量做到”什么都不要有”。
12.开关插座安装
在卫生间里,所有插座和开关都必须是防水的,插座要带盖子。
入口处的电灯开关,建议使用感应型或者荧光型,黑天回家,省得摸黑。开关插座宁多也不要少,在布置插座的地方,至少要保留有一一个插座。
需知,一般家用电器都会越来越多,一旦有了新电器却没有插座时,要想再安装就难“了。
13.灯具安装
14.五金洁具安装
之前买好的上下水管件、卫浴挂件、马桶、晾衣架等等,一并就都装上。
前面那些“大件”装好之后,家里仍然十分“生冷
等到灯具、五金洁具装好之后,家里就“活”了,真的“活”了。
15.窗帘杆安装
窗帘杆的安装标志着家装的基本结束。
16拓荒保洁
拓荒保洁之前,不要装窗帘,拓荒保洁时,家里不要有家具以及不必需的家电,要尽量保持更多的“平面” 以便拓荒保洁能够彻底的清扫。17.家具进场
关于家具的购买时间,我的建议是,最早也要在水电路改造完成之后,这样,选择家具的基本尺寸范围我们心里才大致有数。
18.家电安装
19.家居配饰
家居配饰,家装的最后一步,包括窗帘的安装都属于家居配饰环节。
至于买窗帘,最好是在订好家具之后,以免风格冲突。
